Neue Gasturbine in Betrieb Infraserv Gendorf meistert kritische Phase bei Kraftwerks-Modernisierung im Chemiepark

| Redakteur: Dr. Jörg Kempf

Es die größte Einzelinvestition in der Unternehmensgeschichte: Über 30 Millionen Euro nimmt der Standortbetreiber Infraserv Gendorf (ISG) in die Hand und modernisiert das Kraftwerk im Chemiepark Gendorf – und zwar bei laufendem Betrieb. Die erste und zugleich besonders kritische Phase wurde nun abgeschlossen: Die neue Gasturbine geht in Betrieb. Operation am offenen Herzen geglückt!

Firmen zum Thema

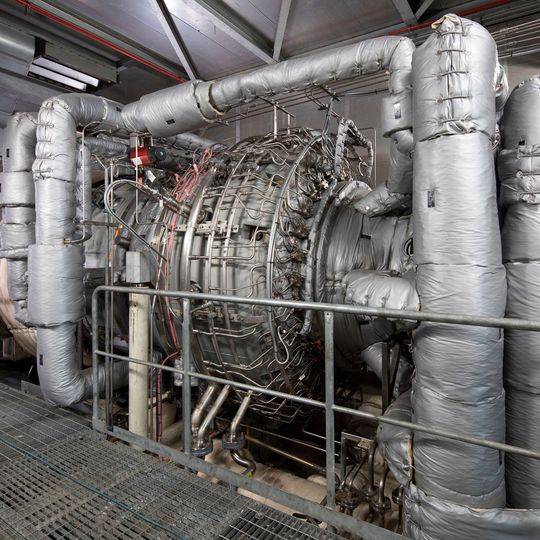

Die neue Gasturbine im Chemiepark Gendorf
Die neue Gasturbine im Chemiepark Gendorf
(Bild: Fotodesign Heiner Heine / Infraserv Gendorf)

Burgkirchen – Mit der Anlieferung der neuen Gasturbine SGT-800 von Siemens fiel Anfang August 2016 der Startschuss zu den Schwermontagearbeiten im Kraftwerk. Damit begann eine besonders arbeitsintensive Zeit für die beteiligten ISG-Geschäftsbereiche Ver- und Entsorgung, Engineering und Infraserv Gendorf Technik.

Die besondere Herausforderung für das siebenköpfige Kernprojektteam bestand darin, die Gasturbine bei laufendem Betrieb zu ersetzen und die Unternehmen im Chemiepark weiterhin störungsfrei mit Strom und Dampf zu beliefern. „Es war ein straffer Zeitplan, denn wir operieren quasi am offenen Herzen. Aber letztlich ist es uns gelungen, die festgesetzten Termine trotz aller Komplexität einzuhalten“, schildert Albert Schauer, Leiter Kraftwerk bei Infraserv Gendorf, anlässlich der erfolgreichen Installation der neuen Gasturbine und des modernisierten Abhitzekessels.

Bildergalerie

Jetzt kann auch die heiße Inbetriebnahme erfolgen: Nach mehreren Probe- und Testläufen sowie der Abnahme durch den TÜV werden die 30 Brenner der Gasturbine gezündet. Die volle Leistung der 47,5 MW starken Turbine wird dann hochgefahren. Damit ist erst Phase eins von insgesamt dreien geschafft. Noch bis März 2017 laufen die Arbeiten am Rohrleitungsnetz. Die neue Dampfturbine wird im Januar geliefert. Parallel erfolgt der Innenausbau der neuen Messwarte neben dem Kraftwerkgebäude. Ihre Einweihung im März 2017 markiert den Abschluss des Projektes, dem eine rund zweieinhalbjährige Planungsphase vorausgegangen war.

Investition im Zeichen der Nachhaltigkeit

Ausschlaggebend für das 30 Millionen Euro schwere Modernisierungsprojekt war das Herzstück des Kraftwerks: Nach 14 Jahren Dauereinsatz und knapp 123.000 Betriebsstunden näherte sich die Gasturbine langsam dem Ende ihres Lebenszyklus. Angesichts des wachsenden Produktionsvolumens im Chemiepark Gendorf nutzte Infraserv Gendorf diese Gelegenheit für eine Modernisierung des gesamten Kraftwerks, um die Unternehmen in Gendorf auch in Zukunft kostengünstig und zuverlässig mit Energie und Medien zu versorgen.

Die Modernisierung ist dabei Teil eines mehrjährigen Nachhaltigkeitsprogramms mit einem Volumen von über 130 Millionen Euro, mit dem derzeit die Infrastruktur des größten Chemieparks Bayerns fit für die Zukunft gemacht wird.

Für ISG-Geschäftsleiter Dr. Bernhard Langhammer ist das Kraftwerkprojekt im Chemiepark Gendorf ein wichtiger Meilenstein für die Attraktivität des Chemiestandorts: „Die Unternehmen im Chemiepark erhalten auf Jahrzehnte hinaus Versorgungs- und Planungssicherheit. Und wir stellen erneut unter Beweis, dass wir ein attraktiver Chancenstandort mit viel Entwicklungspotenzial sind.“
